防水閘門的工程品質不只來自產品本身, 從現場處理、定位固定、設備安裝到完工確認, 天水施工團隊依實際建築條件完成各項施工與安裝作業。
01 / PROFESSIONAL INSTALLATION
專業施工團隊
防水閘門的工程品質不只來自產品本身, 現場定位、底槽處理、構件固定、安裝調整與完工確認, 都會直接影響設備後續操作與防汛使用。 天水由專業施工團隊依實際建築條件完成現場安裝。
02 / INSTALLATION PROCESS
從現場處理到完成安裝
不同案場的地坪、牆面、開口與既有建築條件皆可能不同, 施工團隊依現場狀況進行切割、加工、定位、固定與設備調整, 讓防水閘門與建築介面正確銜接。
01

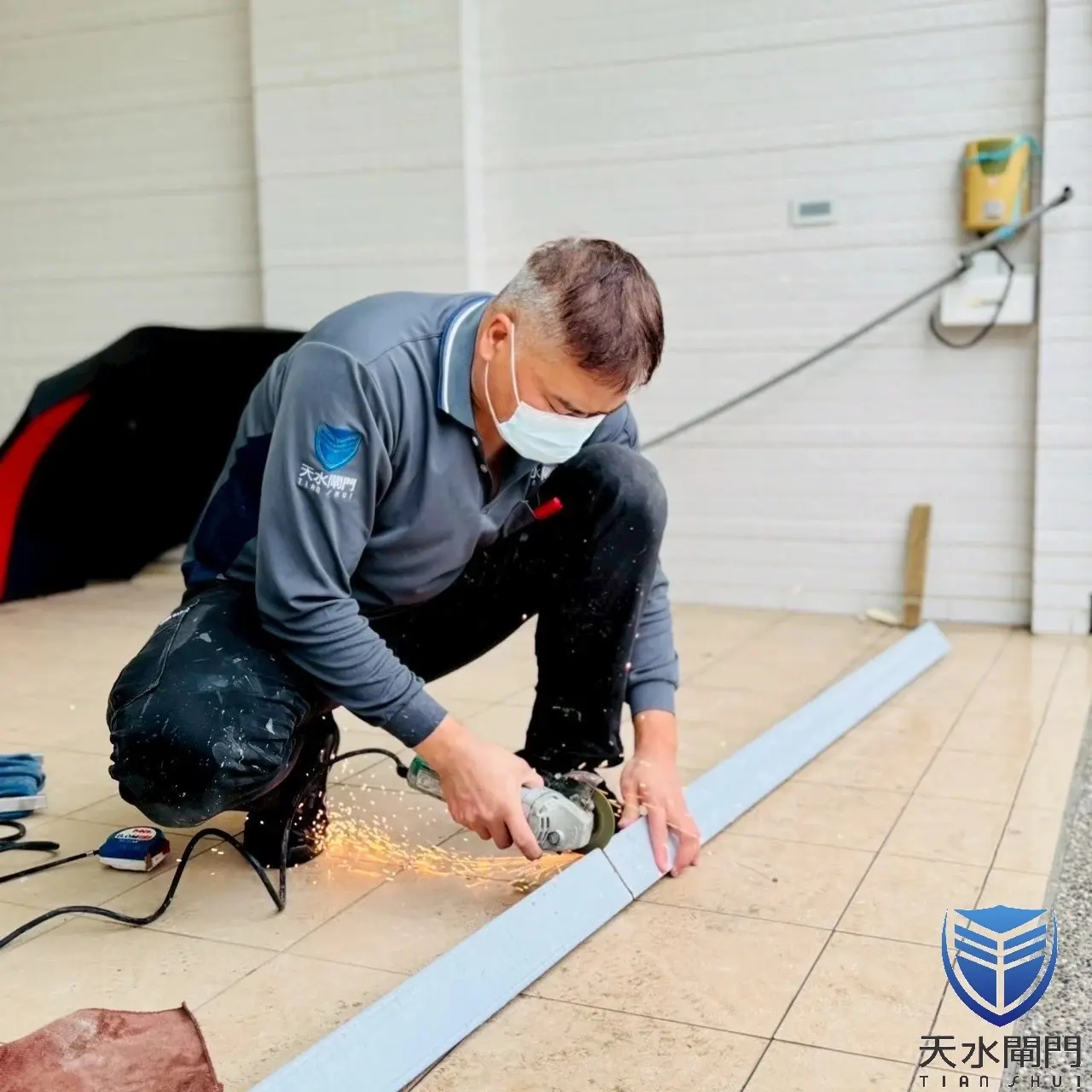

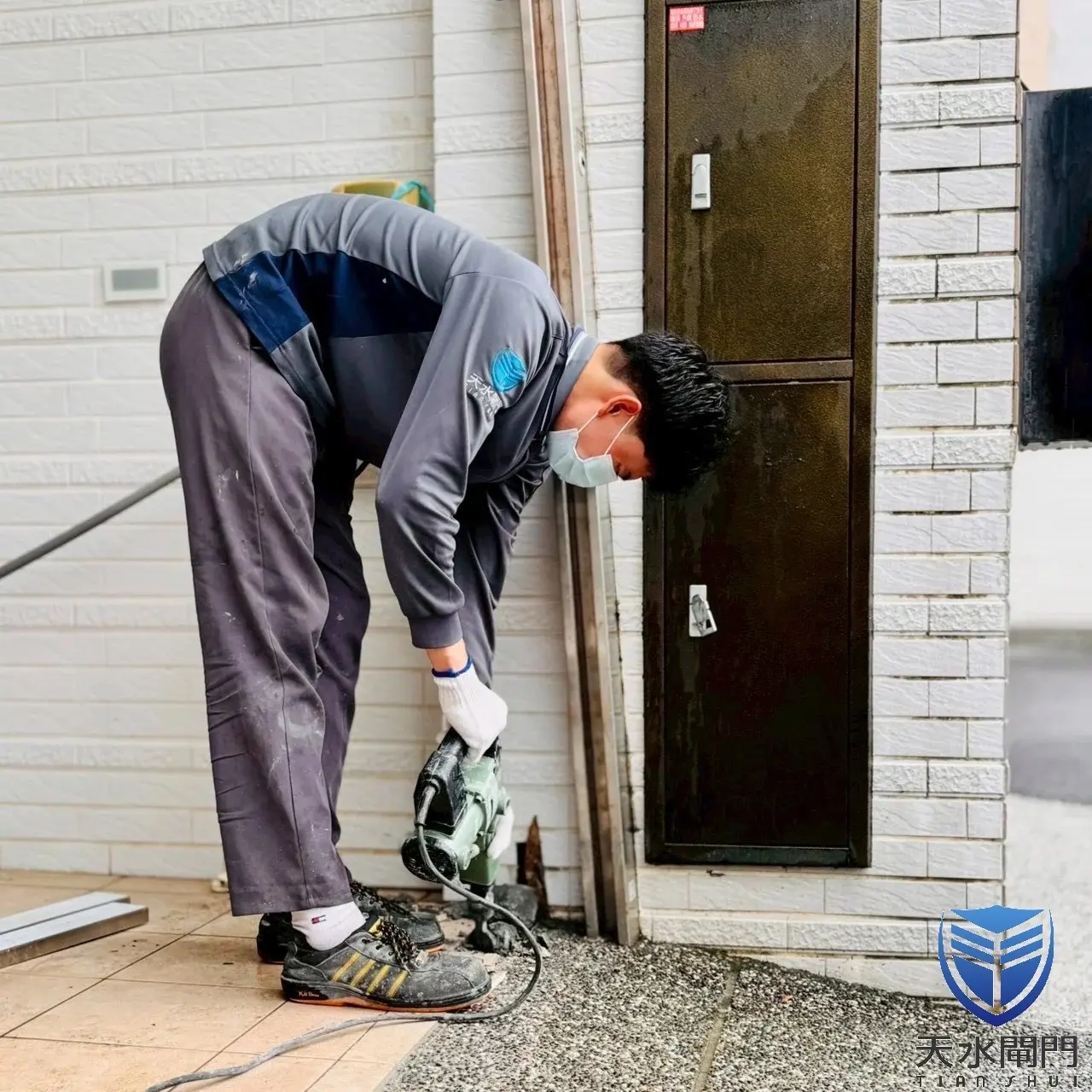

現場切割
依現場尺寸與安裝位置進行施工處理。
02
構件加工
依實際安裝條件進行現場裁切與構件調整。
03

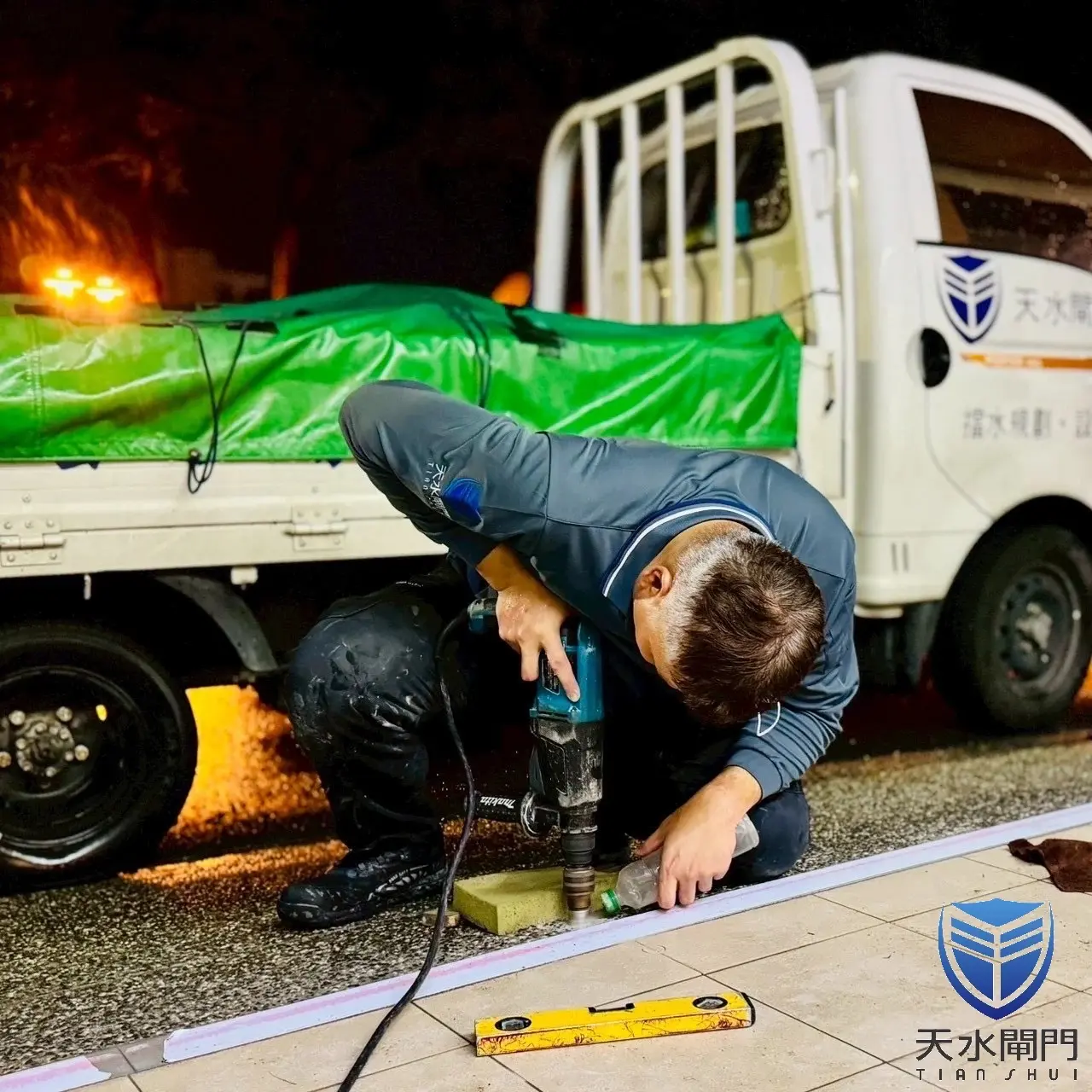

定位固定
依安裝位置完成鑽孔、定位及相關構件固定。
04

閘門安裝與調整
完成閘門構件安裝,並確認操作與配置狀況。
05

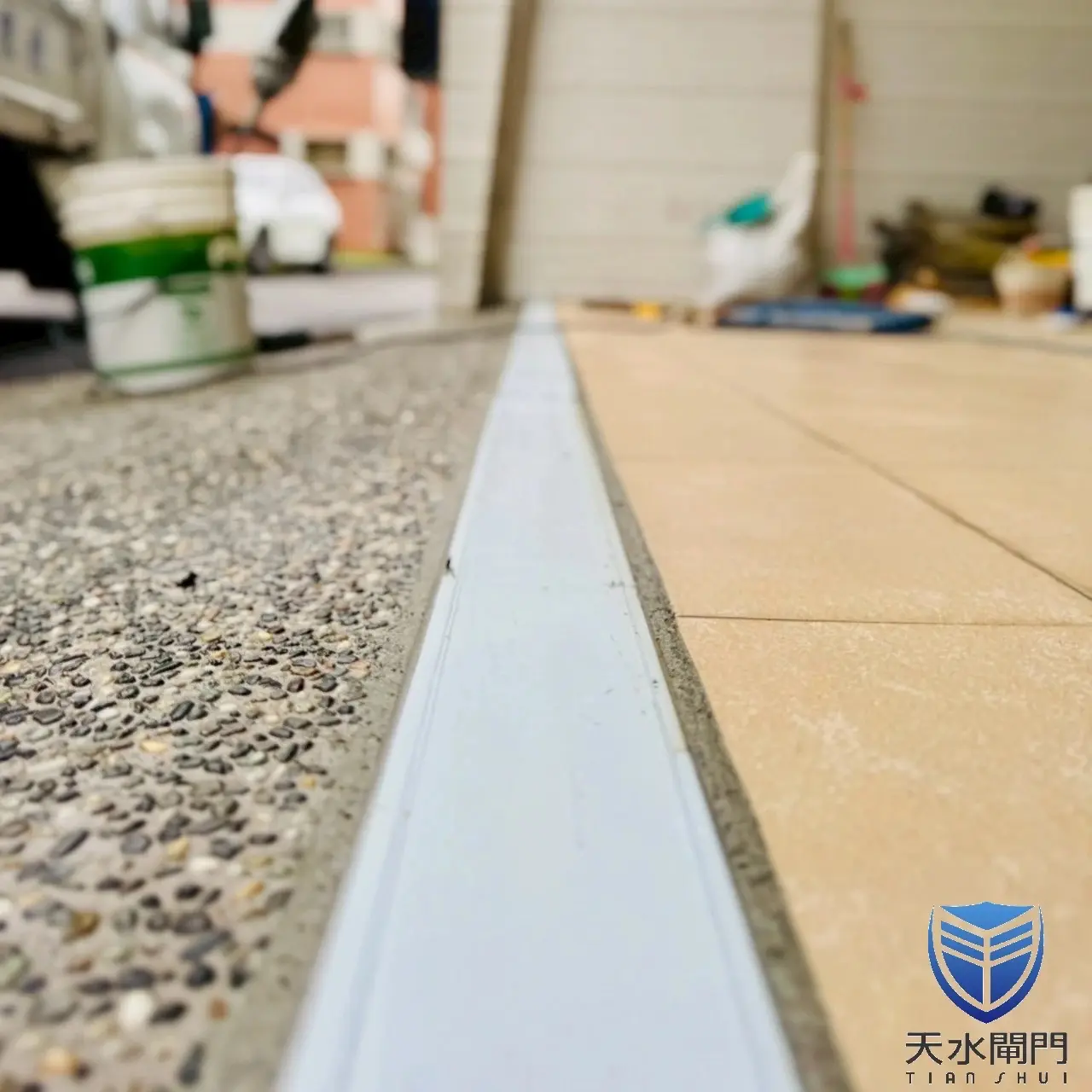

底槽完成
確認底槽與地坪介面,完成安裝細節與施工收尾。
真實工程現場紀錄
03 / REAL-WORLD INSTALLATION
工程現場不一定都在理想環境下進行
防汛設備面對的是實際建築與環境條件。 從住宅、社區到大型工程, 施工團隊需要依現場空間、地坪、既有設施與工程進度調整施工方式。

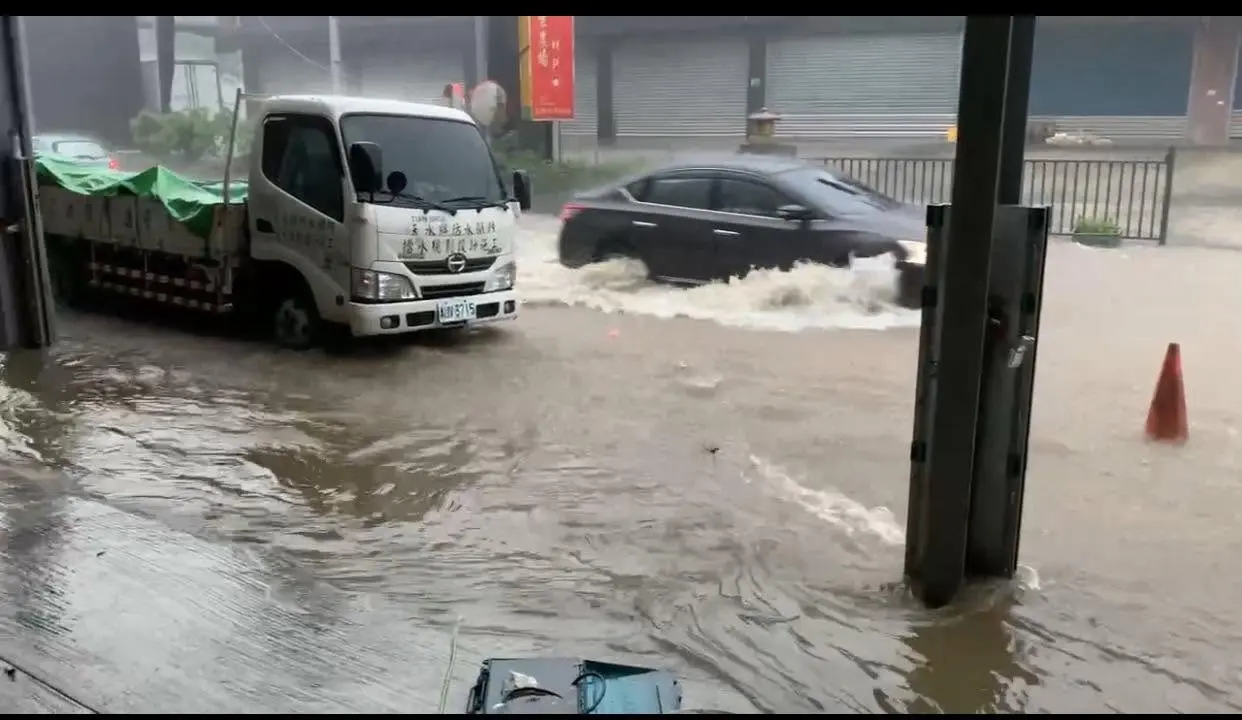

此為豪雨積水期間的實際工程現場紀錄。 對天水而言,施工不是產品送達後的附加工作, 而是防水閘門工程能否完整落實的重要環節。
04 / OPERATION GUIDE
組合式防水閘門組裝與操作
組合式防水閘門於需要防汛時進行組裝, 依現場配置完成中柱、斜撐、擋水板及壓緊裝置安裝。 以下為有中柱、U 型槽配置之基本組裝程序。
依序完成定位、組裝與壓緊

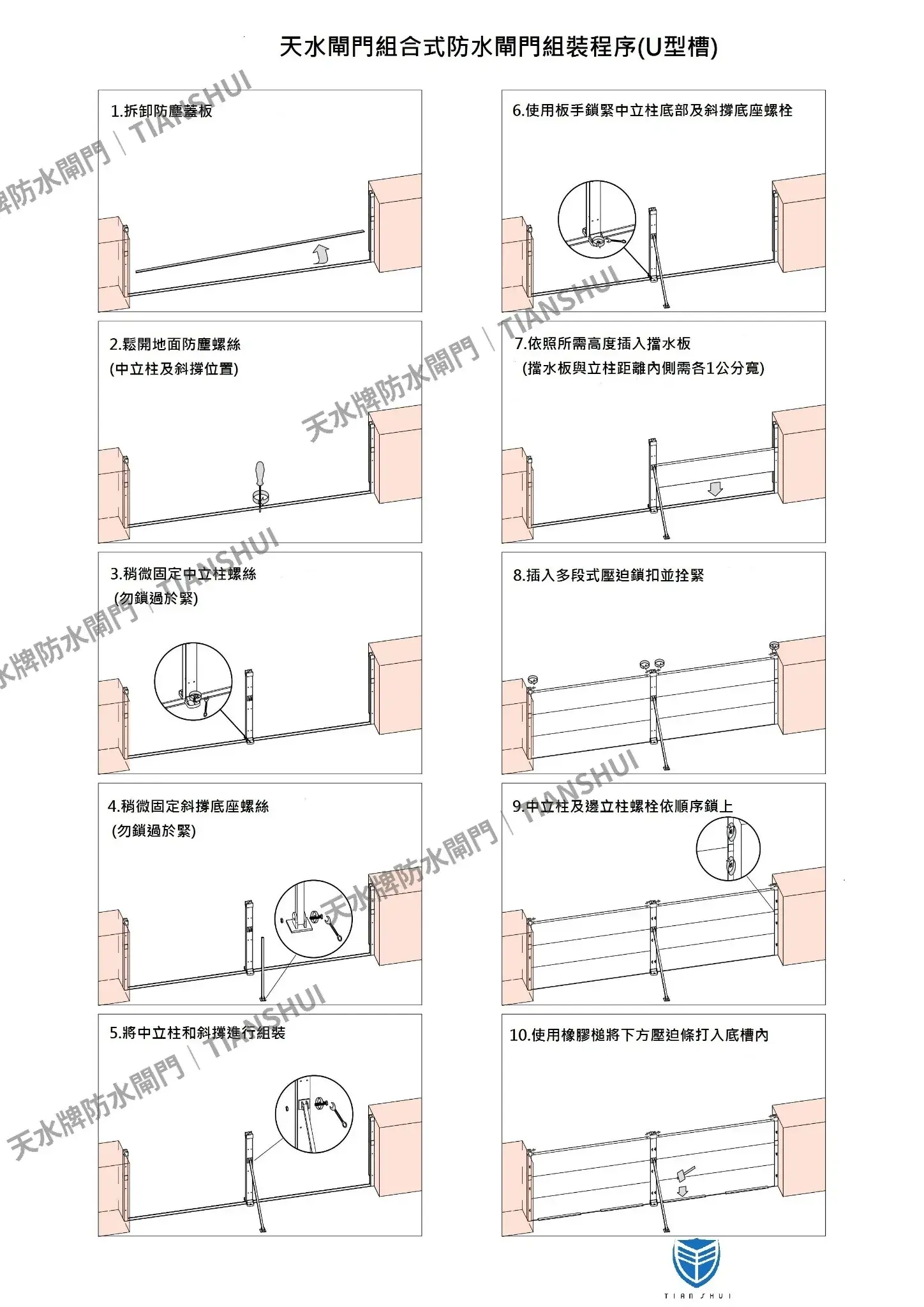

操作前先確認底槽、中柱及相關固定位置, 再依圖示順序進行支撐構件、擋水板與壓緊裝置組裝。 正確依序操作,有助於讓各部件維持正確安裝位置。
開啟底槽並確認固定位置
拆除底槽防塵蓋板,確認中柱及斜撐安裝位置。
安裝中柱與斜撐
將中柱、斜撐及底座依圖示位置完成組裝與初步固定。
放入擋水板
依序將擋水板放入邊柱及中柱槽內,確認板材排列位置。
安裝壓緊裝置
完成多段式壓迫鎖及相關構件安裝,再依序進行壓緊。
壓迫底部止水膠條
最後依圖示操作,使底部止水膠條與底槽位置正確貼合。
05 / TOOLS & FASTENERS
工具箱與防水閘門螺絲用途
組合式防水閘門依設備配置搭配相關安裝工具與固定零件。 了解不同螺絲與固定位置,可協助使用人員在組裝時快速辨識各項零組件。

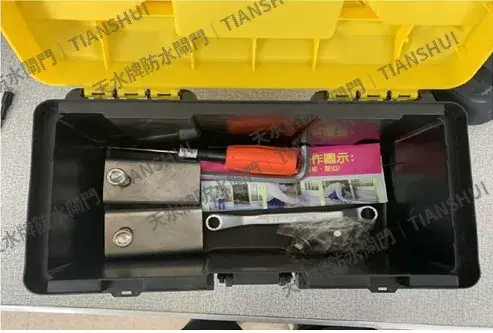

防水閘門工具箱
收納防水閘門組裝及操作所需之工具與相關零組件, 平時建議集中存放,便於需要使用防水閘門時快速取用。
防水閘門固定螺絲
依中柱、斜撐、背擋、邊柱與底槽等不同構件, 使用對應之固定螺絲及膨脹螺絲。

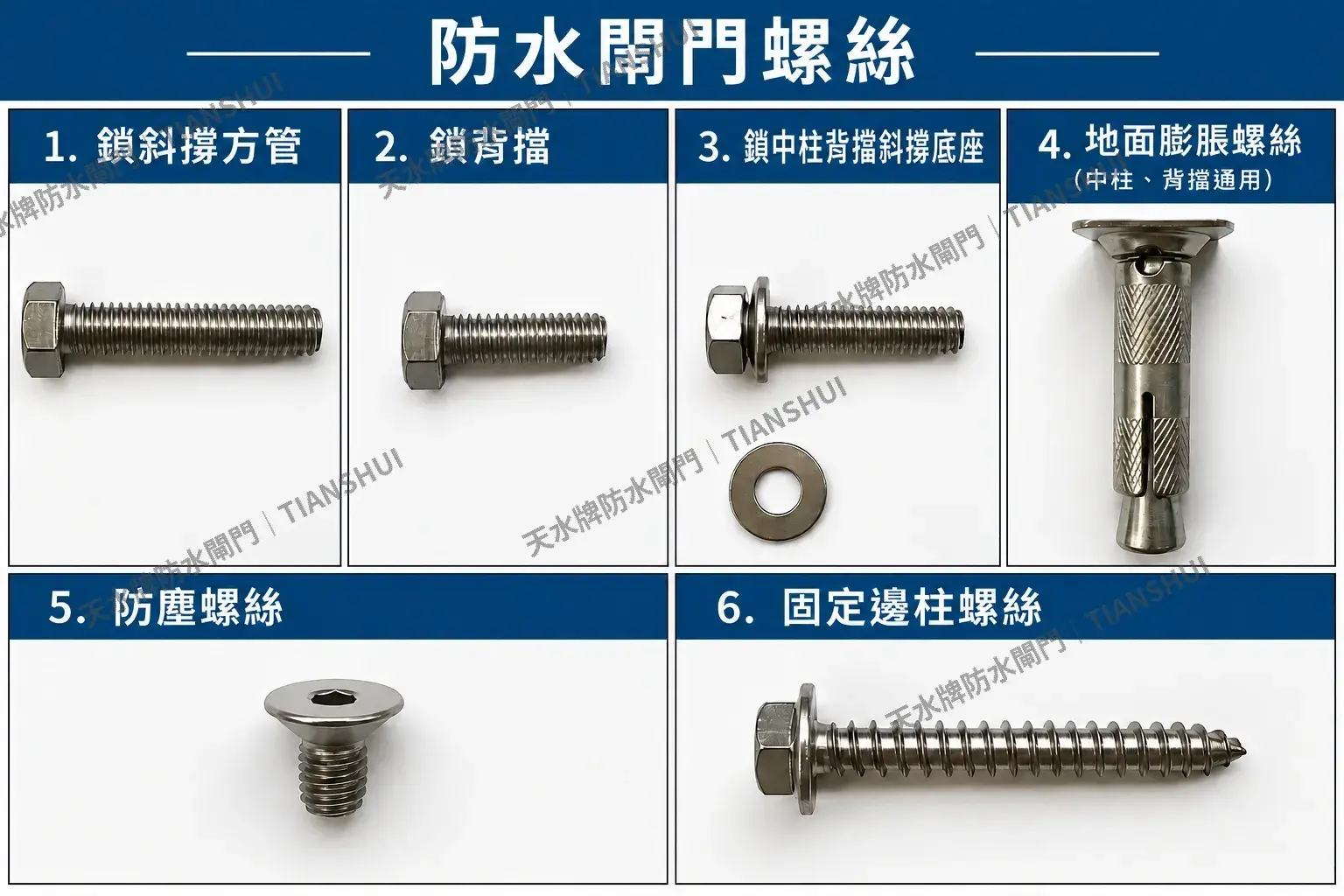

六種螺絲與主要使用位置
鎖斜撐方管
用於斜撐相關構件之組裝固定。
鎖背擋
用於背擋構件之固定與組裝。
鎖中柱背擋斜撐底座
搭配墊片使用於中柱、背擋及斜撐底座相關位置。
地面膨脹螺絲
中柱與背擋通用,用於與地面固定位置。
防塵螺絲
使用於相關預留孔位,非使用期間可協助維持孔位完整。
固定邊柱螺絲
用於防水閘門邊柱相關固定位置。
06 / ASSEMBLY VIDEO
防水閘門組裝操作影片
透過實際操作影片了解組合式防水閘門的組裝方式與操作順序, 搭配上方組裝程序圖,可更快速掌握設備使用方式。
實際組裝流程示範
從各項構件定位、組裝到擋水板安裝, 透過影片呈現實際操作順序。 不同案場配置可能有所差異, 實際使用仍應依該工程設備配置為準。
前往 YouTube 觀看 →07 / COMPLETION & SUPPORT
完工確認與後續使用
防水閘門完成安裝後, 除了確認設備配置與操作狀況, 也需要讓使用人員了解組裝方式、零組件用途及日常收納與維護。
完工確認
安裝完成後確認防水閘門各項構件、固定位置及操作配置, 完成施工收尾與設備交付。
操作說明
依實際工程配置說明擋水板、中柱、斜撐與相關零組件之組裝與操作方式。
後續服務
如有設備操作、零組件或既有防水閘門相關問題, 可與天水聯繫,由服務人員協助確認。
